График обеспечения ресурсами
Полная потребность в обеспечении выполнения производственных графиков с указанием календарных сроков представлена в графике обеспечения производства, который формируется вместе с оперативным графиком производства, и может быть пересчитан по мере запуска процедуры размещения (или корректировки) УПЕ в производстве. Потребность в комплектации и обеспечении производства является одним из источников информации для формирования дефицитной потребности и заявки на обеспечение для служб снабжения.
модуль планирование учет управленческий

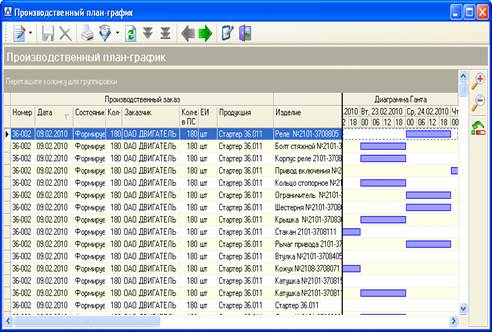

Рисунок 8: План производства в системе Alfa.
ПРОЕКТНАЯ ЧАСТЬ
Техническое задание
Модуль АСУТПП предназначен для решения следующих задач:
· Оперативный учет изготовления ДСЕ, ПКИ, материалов, сдаточных накладных, оперативных распоряжений цехов, взятых на контроль центральным диспетчерским пунктом (по позициям с несогласованным сроком);
· Электронный документооборот между цехами и отделами;
· Контроль выполнения сроков предоставления ДСЕ, материалов по цехам/заказам;
· Получение отчетных форм.
Данный модуль предназначен для достижения следующих целей:
· Сокращение времени на оповещение подразделений о сроках предоставления ДСЕ, материалов;
· Сокращение времени на устранение разногласий по срокам предоставления ДСЕ, материалов;
· Сокращение времени реагирования на срывы сроков изготовления ДСЕ;
· Оперативное получение информации для принятия управленческих решений;
· Анализ исполнения сроков на предоставление ДСЕ, материалов, контролируемых центральным диспетчерским пунктом.
На рисунке 10 изображена структурная схема предприятия. Модуль применяется во всех цехах участвующих в производстве, центральном диспетчерском пункте и используется планово-экономическим отделом.

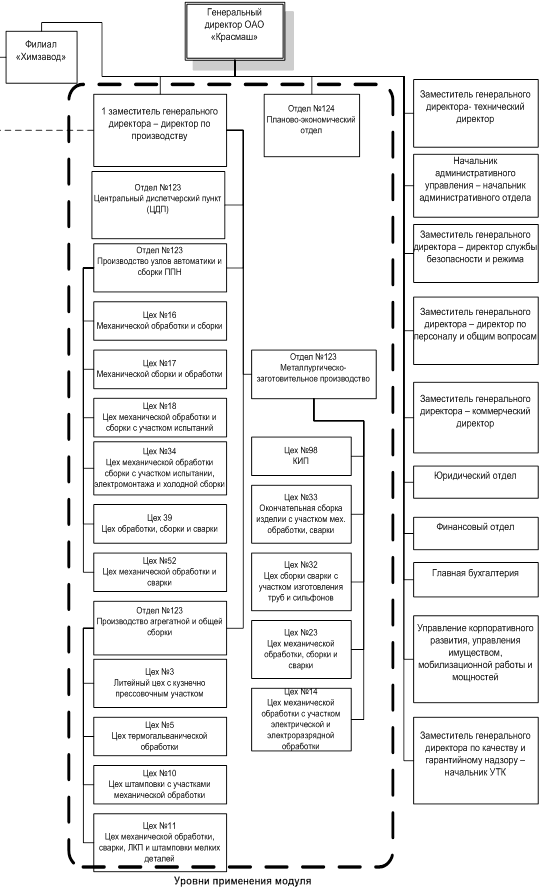

Рисунок 9: Укрупненная структурная схема уровней применения модуля АСУТПП.
Входные данные:
· перечень ДСЕ, ПКИ, материалов цехов, требующих оперативного контроля по срокам изготовления и предоставления;
· сдаточная накладная ОП-79;
· рапорт о получении/сдаче деталей цехом;
· оперативное распоряжение на выполнение работ по изготовлению ДСЕ другим подразделением.
Выходные данные:
· информация о календарных сроках и количестве изготовления деталей;
· отчетные формы
Алгоритм работы
Алгоритм работы модуля АСУТПП представим в виде трех блоков:
- Согласование сроков поставки ДСЕ, материалов
- Ввод документов
- Контроль сроков поставки ДСЕ, материалов.
Рассмотрим каждый из этих блоков.
Согласование сроков ДСЕ, материалов
1. Цех - получатель вводит перечень ДСЕ с указанием:
· заказа (из справочника заказов АСУТПП),
· обозначения ДСЕ (из справочника номенклатуры АСУТПП),
· цеха-сдатчика,
· количества,
· даты сдачи
и отправляет данный перечень сдатчику, нажатием кнопки «Отправить».
. Программно осуществляется сравнение план/остатка с количеством в перечне. Если количество в сумме с остатком не превышает план на год, то перечень отправляется на согласование сдатчику. Если количество в сумме с остатком превышает план на год, то строка с ДСЕ из перечня отправляется в отдел №124 (Планово-экономический отдел) для принятия решения об изготовлении данной ДСЕ. При положительном решении отдела №124 строка попадает в перечень на согласование сроков цеху - сдатчику, в противном случае - строка не попадает в перечень, об этом сообщается цеху.
. Цех - сдатчик получает перечень ДСЕ и согласовывает дату сдачи. Если цех-сдатчик согласен с датой сдачи цеха-получателя, то он принимает эту дату и строки с ДСЕ попадают в «Перечень ДСЕ на контроле ЦДП».

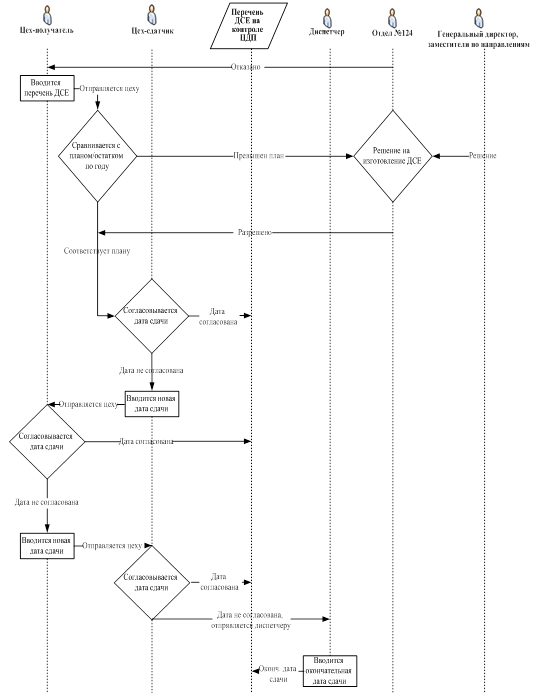

Рисунок 10: Согласование сроков ДСЕ, материалов
Если же цех-сдатчик не согласен с датой, то он ставит свою дату сдачи и отправляет цеху-получателю на согласование.
. Цех-получатель получает несогласованный перечень. Если получатель согласен с датой цеха-сдатчика, тогда он принимает эту дату и строка попадает в «Перечень ДСЕ на контроле ЦДП». Если цех-получатель не согласен с датой цеха-сдатчика, то он ставит новую дату сдачи (либо прежнюю) и отправляет цеху-сдатчику на согласование.
|
